01. 引言:技术成熟之后,决策成为新的瓶颈
主动声学系统(AAS)的可靠性在今天已不是问题。再生式与卷积式路线都有十年以上的规模化工程验证,延迟、稳定性、音质均已越过"可用"阈值。
真正困住业主和设计院的是另一个问题:这个场馆到底要不要上主动声学?上错了,几百万投入换来一个"很少切换模式"的摆设;该上没上,场馆落成即定型,后期再无补救窗口。选型决策的失误成本,远高于技术本身的风险。
本文给出一个可落地的判断框架:先用被动声学的物理边界筛一遍,再用主动声学的适用信号筛一遍,最后过一遍否决条件。三层筛完,答案自然浮现。
02. 第一道筛:被动声学的物理边界

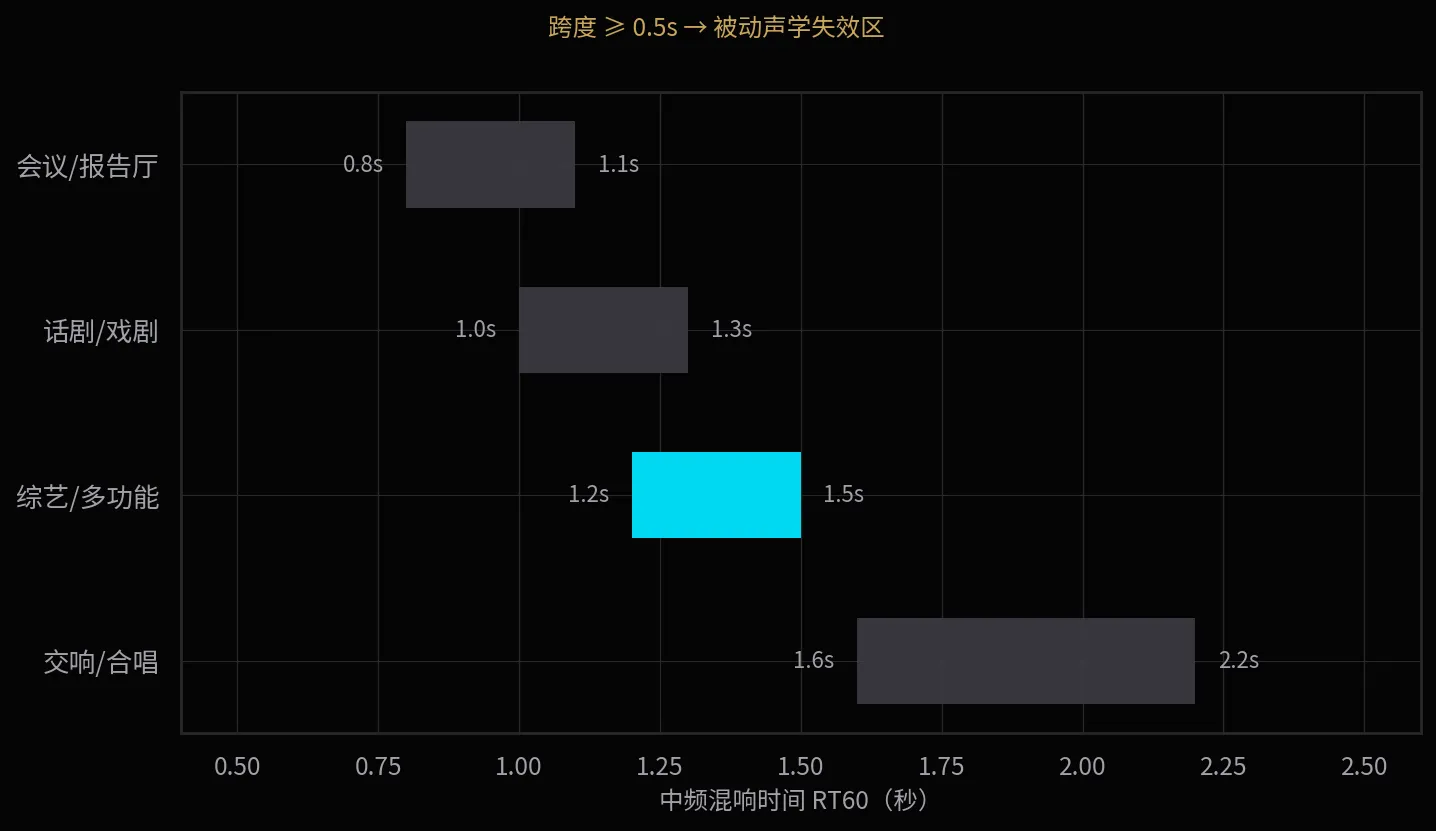

任何选型都从被动声学开始——它是地基,也是上限。按照 GB/T 50356《剧场、电影院和多用途厅堂建筑声学设计规范》,不同用途对混响时间的要求几乎互不兼容:
| 用途 | 中频混响时间窗口 | 核心诉求 |
|---|---|---|
| 会议/报告厅 | 0.8–1.1 s | 语言清晰度优先 |
| 话剧/戏剧 | 1.0–1.3 s | 清晰度与一定丰满度 |
| 综艺/多功能 | 1.2–1.5 s | 折中 |
| 交响/合唱 | 1.6–2.2 s | 丰满度、包围感优先 |

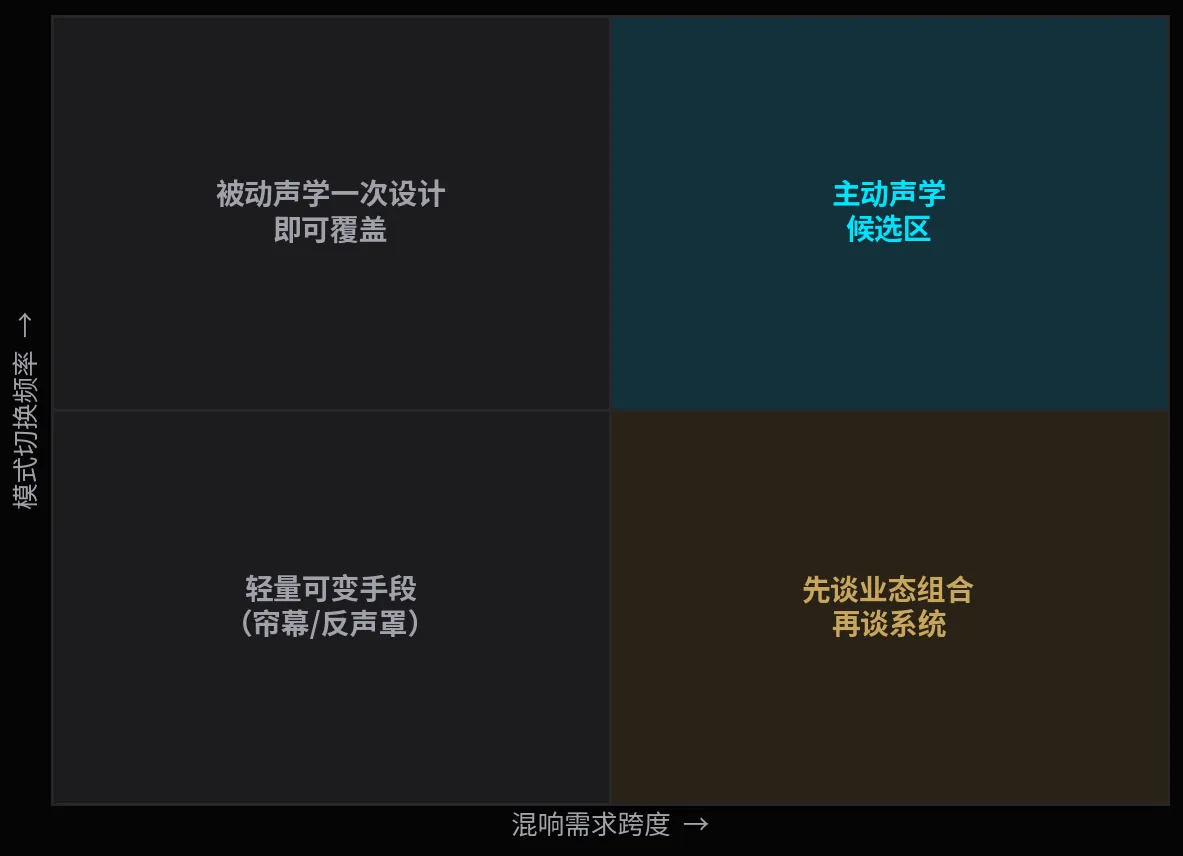

判断规则:如果场馆的用途全部落在相邻两个窗口内,被动声学一次设计即可覆盖,不需要主动声学。例如一个以会议为主、偶尔放电影和办讲座的 800 座报告厅,RT 定在 1.0 s 上下即可全场景满足——此时上主动声学,是用昂贵手段解决一个不存在的问题。
反过来,当业主要求同一个空间"上午开峰会、晚上演交响",两个窗口的 RT 差值超过 0.5 s,被动声学就进入物理死区——任何固定装修方案都只能满足一头。

03. 第二道筛:主动声学的适用信号
出现以下信号中的两条以上,主动声学才进入候选名单。
信号一:RT 需求跨度 ≥ 0.5 s。这是硬指标。跨度不足的"多功能"诉求,用可调帘幕等轻量手段即可解决。
信号二:机械可变声学不可行。传统方案是电动反声罩、升降吸声帘,但它们占上空体积、与灯位马道吊挂冲突、依赖人工收放。若场馆层高有限或舞台工艺已满负荷,机械路线在图纸阶段就该排除。
信号三:运营方接受"按钮切换"的使用方式。主动声学的价值在切换频率。一年只切换一两次模式的场馆,不值得为电子可变付出溢价;每天都有不同业态的场馆,切换成本几乎为零,价值最大化。
信号四:建筑声学底子合格。AAS 能合成反射与混响,但不能消除驻波、颤动回声、噪声超标等基础缺陷。本底不合格的房建,先治基础病,再谈增强。

04. 第三道筛:否决条件
满足适用信号 ≠ 可以上马。以下条件命中任意一条,应暂缓或放弃:
| 否决条件 | 判据 | 后果 |
|---|---|---|
| 预算否决 | 全链路造价 ≥ 同厅扩声系统 1.5 倍 | 优先保基础扩声与建声达标 |
| 运维否决 | 无专职/半专职维护力量 | 两年内退化为只用出厂预设 |
| 层高否决 | 净高不足 6 m | 矩阵密度不够,空间均匀度打折 |
| 工期否决 | 没有以周计的调试窗口 | 调测必须在建声与座椅完成后进行 |
否决条件的意义不是否定技术,而是保护投资——主动声学是增强件,不该为基础短板背锅,也不该在没有运维土壤的地方烂尾。
05. 决策流程:一张图走完全程

把三层筛选合成一个顺序流程,每步都有明确的出口:
① 用途矩阵确认:列出业主要求的全部业态,标注各自 RT 窗口。
② RT 跨度测算:跨度 < 0.5 s → 被动声学一次设计,结束;≥ 0.5 s → 进入下一步。
③ 机械可变可行性评估:层高、吊挂冲突、运营成本三维评估,可行 → 机械路线更经济;不可行 → 继续。
④ 否决条件过堂:四条全过 → 上主动声学;命中任意 → 回到需求层与业主重新谈业态组合。
⑤ 配套设计:AAS 与扩声、灯光、舞台机械共用吊挂与桥架规划,按 GB 50371 校核扩声指标不降级。

这套流程的本质,是把"要不要上"从感觉问题变成算术问题。

主动声学是扩展场馆业态的强大工具,但它是"增强件"而非"必需品"。先算清被动声学的账,再衡量切换频率的价,最后守住否决条件的线——选型做到这个颗粒度,上与不上的答案都不会错。
