01. 先建声,后电声
扩声系统救不了声学缺陷。报告厅常见的问题是混响时间过长、平行墙面产生颤动回声、空调噪声过高。音箱装得再好,语言依然含糊。
工程顺序应当是:先核查房间的混响时间(空场中频建议 0.8~1.2 秒,视容积而定),墙面与吊顶配置吸声构造,处理好门窗与设备机房的隔声,再进入电声设计。凡是先谈音箱品牌、后谈声学条件的方案,都值得警惕。

02. 指标先定下来,再谈设备
按 GB 50371-2006《厅堂扩声系统设计规范》,报告厅类场所的关键验收指标建议锚定:语言传输指数 STI ≥ 0.55(重要报告厅建议 ≥0.60)、最大声压级 ≥ 103dB、声场不均匀度 ≤ 8dB。
指标写进方案与合同,验收时按 GB/T 4959-2011《厅堂扩声特性测量方法》实测——这是甲乙双方共同的保护。

03. 扬声器选型:没有"最好",只有"最合适"
| 布局形态 | 适用场景 | 工程要点 |
|---|---|---|

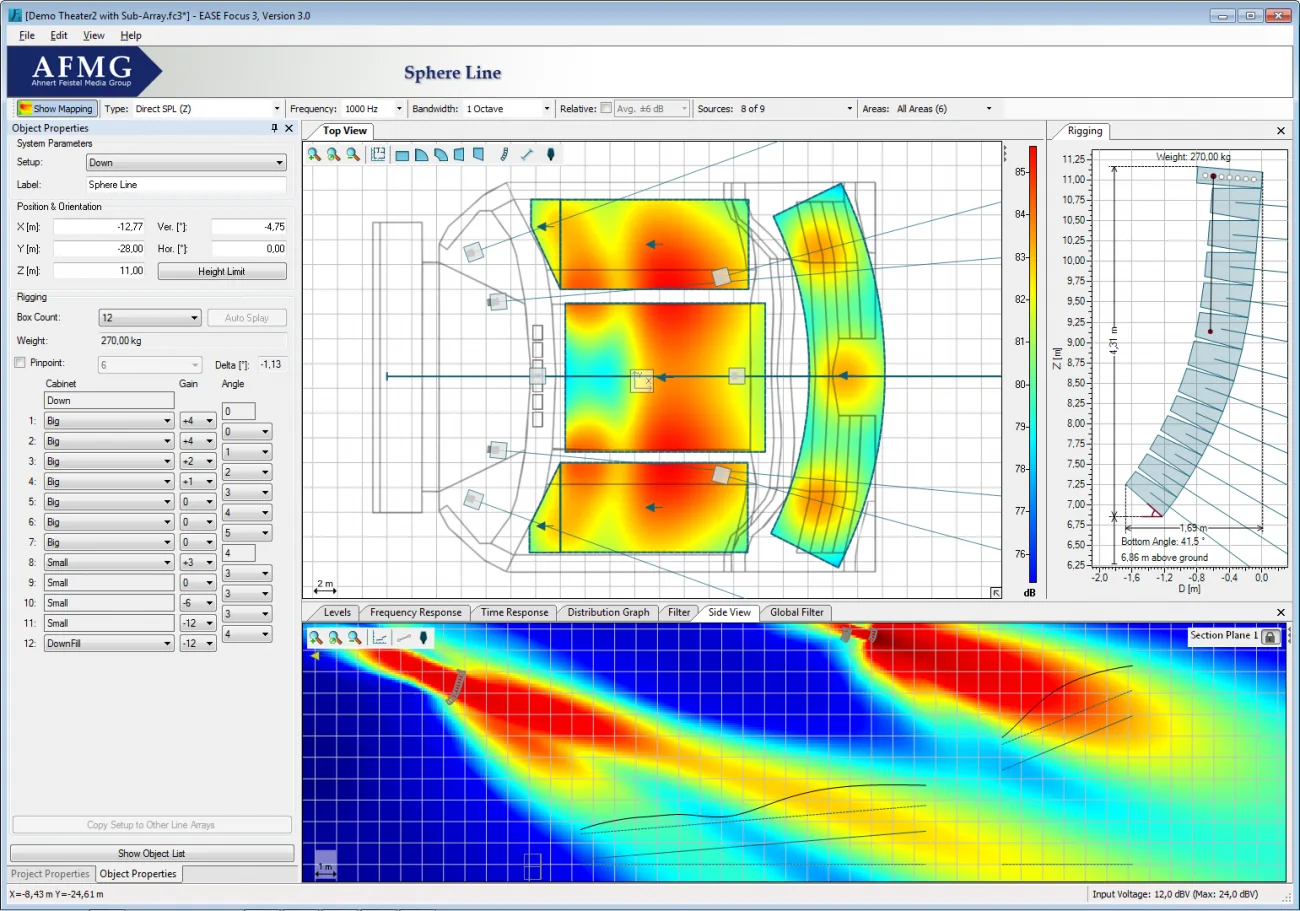

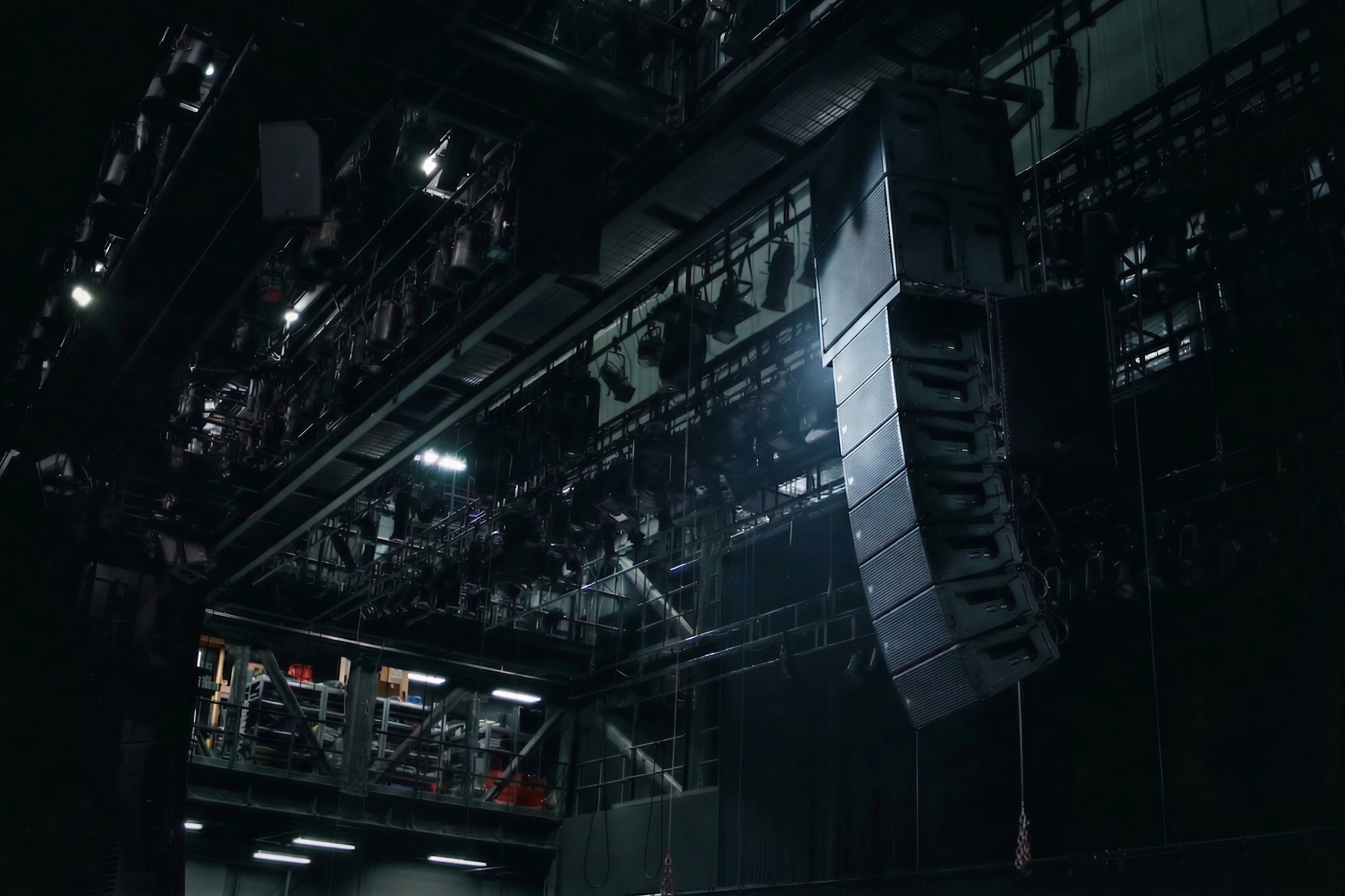

| 线阵列 | 大容积、挑高、观众席纵深大 | 吊挂承重验算、覆盖角度计算先行 |
| 点声源分散补声 | 中小型报告厅、低净高 | 台唇/后场补声消除盲区,延迟对齐主扩 |
| 音柱 | 会议室、教堂、高混响空间 | 垂直指向性窄,控制反射能量 |
超低频音箱只在该有的时候配:以语言为主的报告厅不必追求低频下潜;兼顾文艺演出的多功能厅才需要双 18 寸级别的超低补充。

04. 功率匹配:一条被反复踩坑的算术
工程惯例:功放可用功率 ≥ 音箱额定功率合计 × 1.2(功放侧按 8Ω 额定再打 8 折留余量)。
举例:主扩 8 只 × 额定 600W,补声 6 只 × 300W,超低 2 只 × 1200W——合计额定约 9,600W,功放侧建议不低于 11,500W 可用。算式很简单,但大量投标方案的功放配置都达不到这条线,调试时削波失真、烧高音单元的根源大多在这里。
配套链路上还要确认:数字音频处理器(DSP)的输入输出通道数是否覆盖所有扬声器分区,无线话筒频点是否做过现场扫频。

05. 验收与运维:交付不是终点
调试记录(均衡、延迟、限幅阈值)应作为竣工资料交付;每季度巡检一次吊挂件与接插件,每年复测一次声学指标;操作人员培训写进合同,避免"系统很好、没人会用"。
报告厅扩声是一门"先算后买"的工程:声学条件定上限,指标定验收,布局定覆盖,功率定可靠。把顺序走对,设备清单自然清晰。
